Mua căn hộ du lịch hình thành trong tương lai là mua một lời hứa về thời điểm. Lịch sử của dự án nay mang tên Q Topia cho thấy lời hứa ấy có thể thay đổi nhiều lần: kế hoạch lập năm 2020 dự kiến đưa khu phía núi vào khai thác từ quý 3/2023, còn tiến độ đăng ký năm 2026 đặt mốc hoàn thành ở quý IV/2028. Nhìn lại các mốc đã lùi không nhằm phán xét dự án, mà để hiểu rủi ro tiến độ là có thật.

Các kế hoạch qua từng thời điểm
Theo thuyết minh dự án lập tháng 8/2020, giai đoạn 1 (khu phía núi) dự kiến xây dựng từ quý 2/2021 đến quý 2/2023, khai thác quý 3/2023; giai đoạn 2 (khu phía biển) khai thác quý 1/2024. Kế hoạch lập năm 2020 cũng dự kiến có giấy chứng nhận đăng ký đầu tư ngày 15/11/2020, quy hoạch 1/500 được duyệt ngày 01/11/2021 và giấy phép xây dựng ngày 01/01/2022.
Năm 2022, sau lễ động thổ ngày 23/03/2022, kế hoạch là thi công từ tháng 3/2022 và chào bán vào tháng 5/2022. Không có nguồn nào ghi nhận việc chào bán trong năm 2022; đến tháng 12/2022, dự án được xếp vào kế hoạch triển khai năm 2023. Theo bảng tiến độ cập nhật ngày 07/11/2022, mốc hoàn thiện – bàn giao của cụm tháp đầu tiên đã điều chỉnh sang 31/12/2023, còn giấy phép xây dựng lùi từ 21/05/2022 sang 31/10/2022 và vẫn “đang thực hiện”.
| Hạng mục | Kế hoạch từng nêu | Diễn biến được ghi nhận |
|---|---|---|
| Đăng ký đầu tư | 15/11/2020 (kế hoạch 2020) | Cấp ngày 10/06/2026 |
| Quy hoạch 1/500 | 01/11/2021 (kế hoạch 2020) | Duyệt ngày 24/12/2025 |
| Giấy phép xây dựng | 01/01/2022, sau là 31/10/2022 | Chưa có thông tin công bố đến đầu tháng 10/2026 |
| Chào bán | Tháng 5/2022; quý II/2026 | Đã được giới thiệu ra thị trường (ghi nhận 11/09/2026) |
| Hoàn thành | Khai thác quý 3/2023 (kế hoạch 2020) | Quý IV/2028 theo hồ sơ môi trường 2026 |

Mốc hiện hành và mốc của bên bán
Tháng 1/2026, Phát Đạt công bố kế hoạch ra mắt dự án trong quý II/2026 và mô tả 2026–2028 là giai đoạn xây dựng, đưa dự án vào vận hành. Hồ sơ môi trường công khai ngày 10/02/2026 ghi xây dựng cơ bản từ quý II/2026, hoàn thành nghiệm thu đưa vào hoạt động quý IV/2028. Các tài liệu giới thiệu thì nêu bàn giao từ quý IV/2027 – sớm hơn mốc của hồ sơ môi trường một năm.

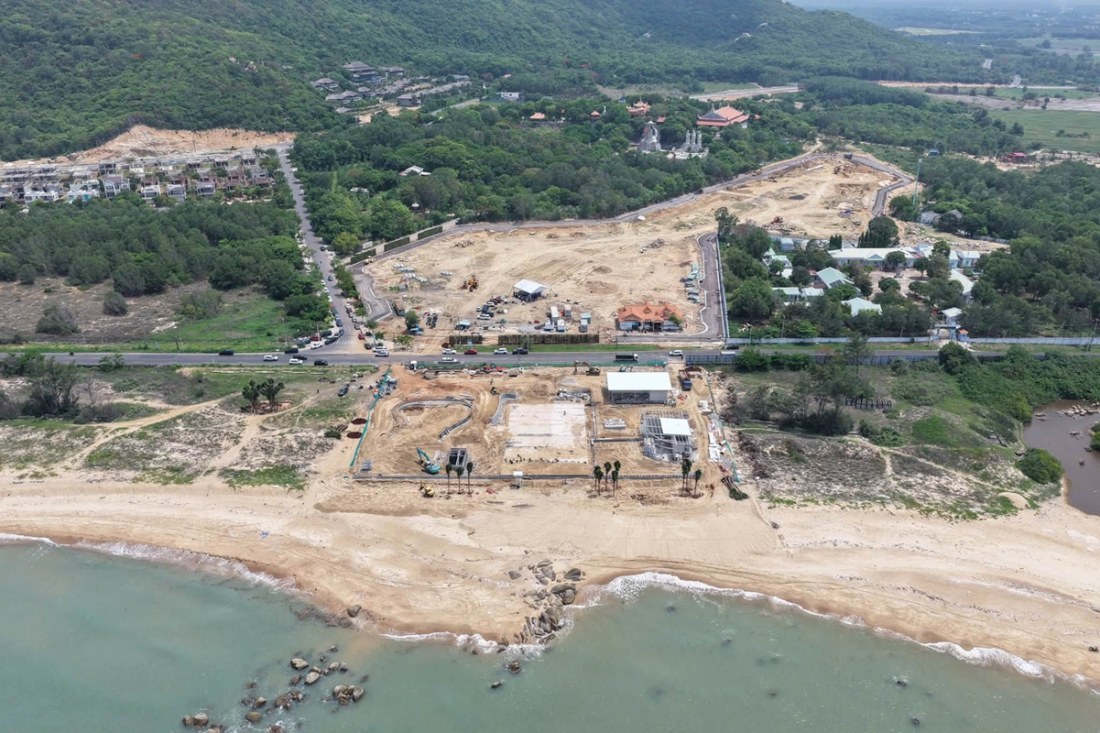

Thực tế đến đầu tháng 7/2026, san nền cơ bản hoàn thành, dự án đang làm hạ tầng. Năm 2021, Sở Xây dựng chỉ cho ép 31 cọc thử và nêu rõ không được thi công hạng mục khác khi chưa có giấy phép xây dựng. Khoảng cách giữa hiện trạng và mốc quý IV/2028 là phần công việc lớn nhất còn ở phía trước.
Thêm một biến số: tháng 6/2026, chủ sở hữu pháp nhân dự án thay đổi. Tính đến đầu tháng 10/2026 chưa có phát ngôn nào của chủ sở hữu mới về lịch thi công.
Vì sao tiến độ dễ lùi
Lịch sử dự án cho thấy tiến độ phụ thuộc vào chuỗi thủ tục nối tiếp: quy hoạch 1/500 là điều kiện cho đánh giá môi trường, thiết kế và giấy phép xây dựng; giấy phép xây dựng lại là điều kiện của mốc đủ điều kiện bán. Một khâu chậm kéo theo cả chuỗi. Quy hoạch 1/500 đi từ bước duyệt nhiệm vụ (18/03/2021) đến khi được phê duyệt (24/12/2025), qua cả giai đoạn sắp xếp hành chính khi Phước Hải chuyển về TP.HCM từ 01/07/2025.
Người mua giảm rủi ro tiến độ thế nào
Luật Kinh doanh bất động sản 2023 có một cơ chế quan trọng: các lần thanh toán sau đợt đầu “phải phù hợp với tiến độ xây dựng”, tổng không quá 70% khi chưa bàn giao. Nếu công trình chậm, tiền của người mua cũng phải chậm theo. Ngoài ra, người mua nên:
- Lấy mốc của hồ sơ môi trường (quý IV/2028) làm cơ sở tính toán, không lấy mốc sớm hơn trong tài liệu quảng bá.
- Đề nghị hợp đồng ghi rõ ngày bàn giao dự kiến, mức phạt chậm bàn giao và quyền chấm dứt hợp đồng nếu chậm quá một thời hạn.
- Yêu cầu các đợt thanh toán gắn với hạng mục cụ thể, có xác nhận hoàn thành.
- Tính đến chi phí cơ hội: thời hạn đất chạy từ 08/04/2019, nên mỗi năm chậm là một năm khai thác mất đi.
Các mốc kế hoạch ghi trong bài đều là kế hoạch tại thời điểm công bố. Kinh nghiệm của chính dự án cho thấy người mua nên coi chúng là dự kiến và chuẩn bị cho khả năng chúng tiếp tục thay đổi.
